空港阳光里小镇

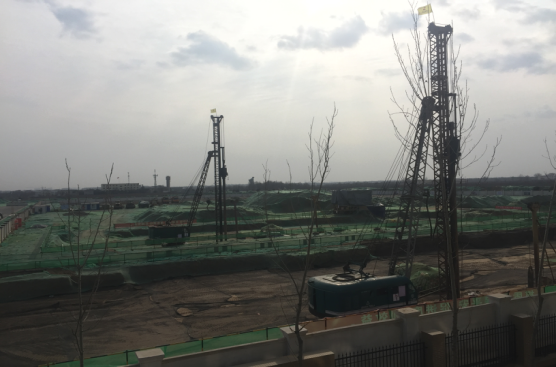

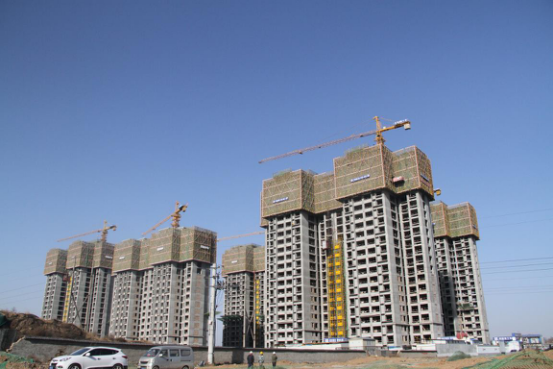

项目进展:截止2017年1月中下旬,空港阳光里公租房项目共11栋楼,600套,目前项目已竣工交付。空港阳光里棚户区改造项目共36栋楼,1096套,目前项目已竣工交付。空港阳光里二期项目共21栋楼,653套,目前4栋楼正在进行桩基施工。


阳光里棚户区改造项目(含公租房)


空港阳光里棚户区改造二期项目
空港幸福里小镇

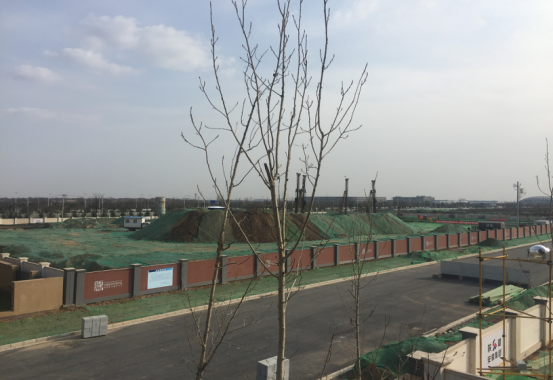

项目进展:截止2017年元月中下旬,幸福里棚户区改造共5栋楼,780套。目前正在进行消防验收以及竣工验收工作。
空港幸福里(二期)项目共8栋楼,970套。目前正在进行消防验收以及竣工验收工作。
空港幸福里棚户区改造(三期)A区项目共11栋楼,1528套。外墙瓷砖铺贴完成;室内墙地砖铺装完成;屋面砖铺装完成;室内第二遍腻子施工完成;室外道路及管网工程完成总量的65%。
空港幸福里棚户区改造(三期)B区项目共5栋楼,800套。主体全部封顶,正在进行砌体施工,砌体施工完成25%。


幸福里一、二期项目


幸福里三期A区项目

幸福里三期B区项目
