空港新城2018年11月份保障房项目形象进度

                                                    空港阳光里小镇

    项目进展:

  空港阳光里棚户区改造(二期)项目位于广德路以东、自贸大道以西、北杜大街以北,占地约104亩。项目由安居置业有限公司建设,共653套,预计投资约为4亿元,全部来源于企业自筹,目前已全部到位。项目联系人为牟殿友,电话:186-2969-5696。

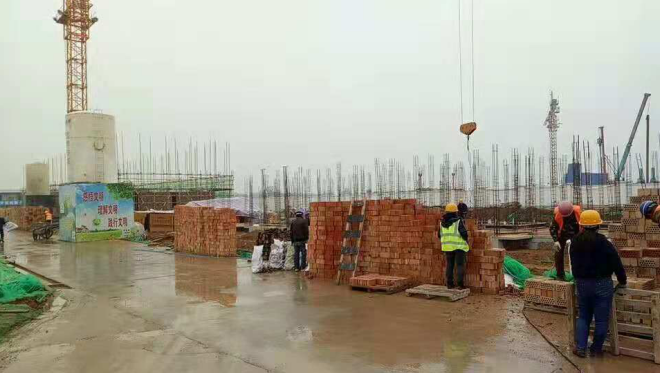

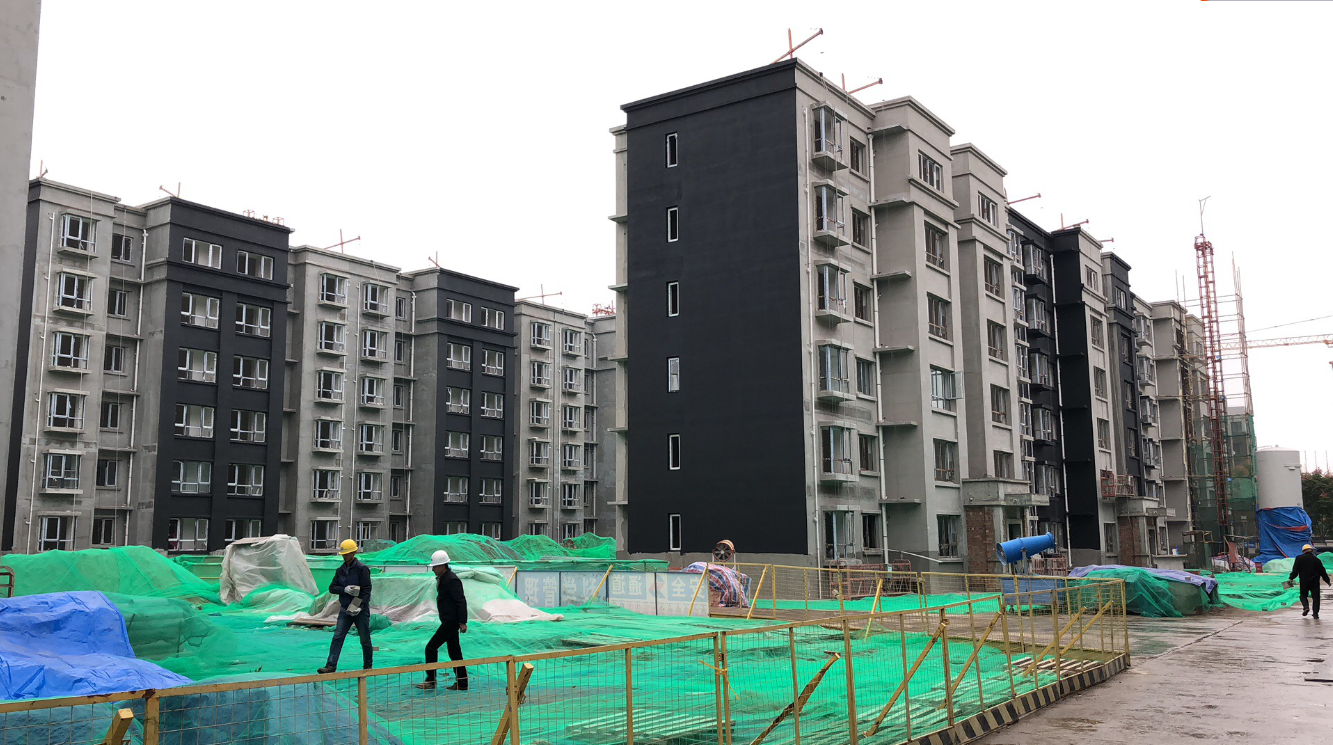

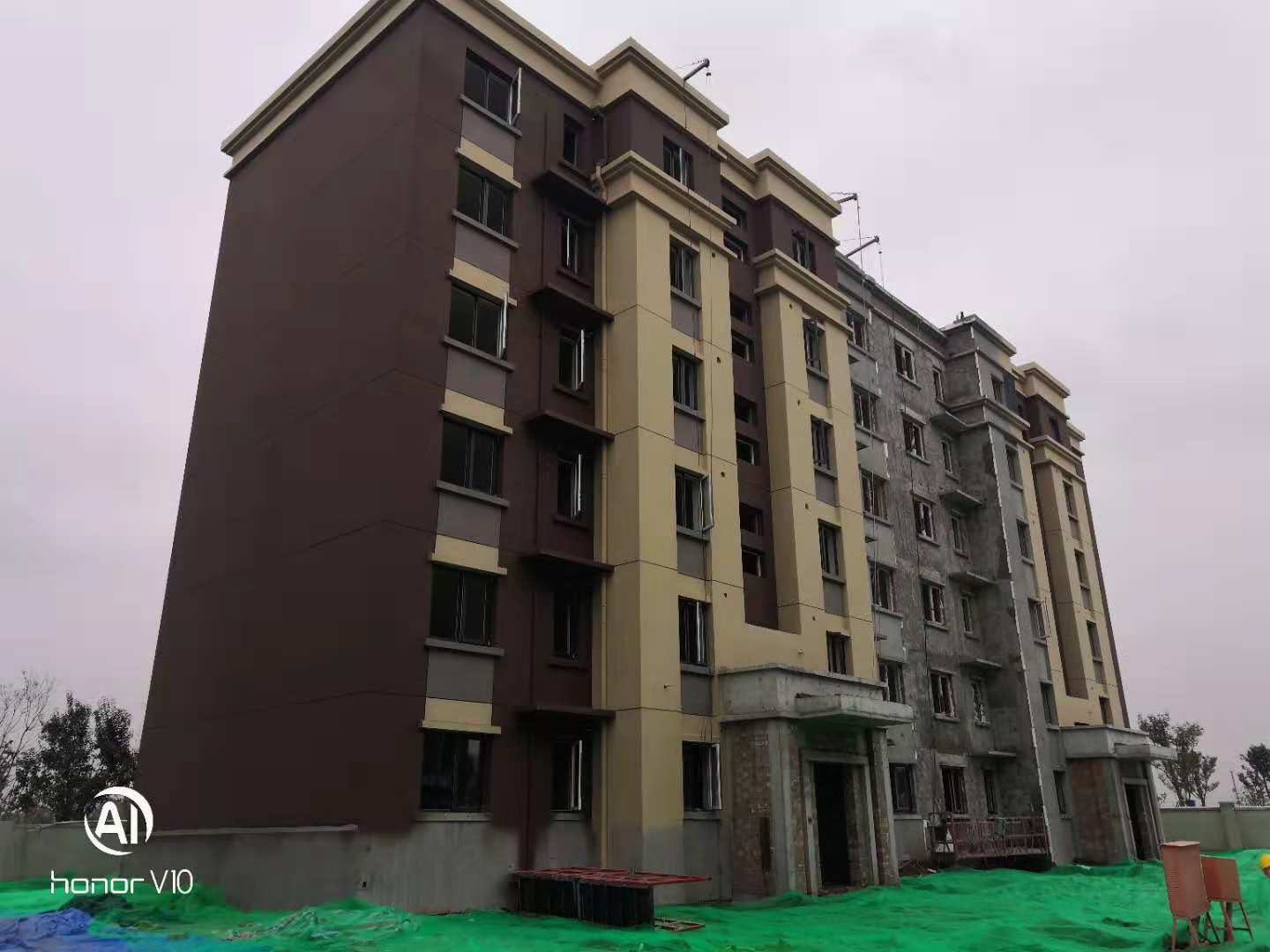

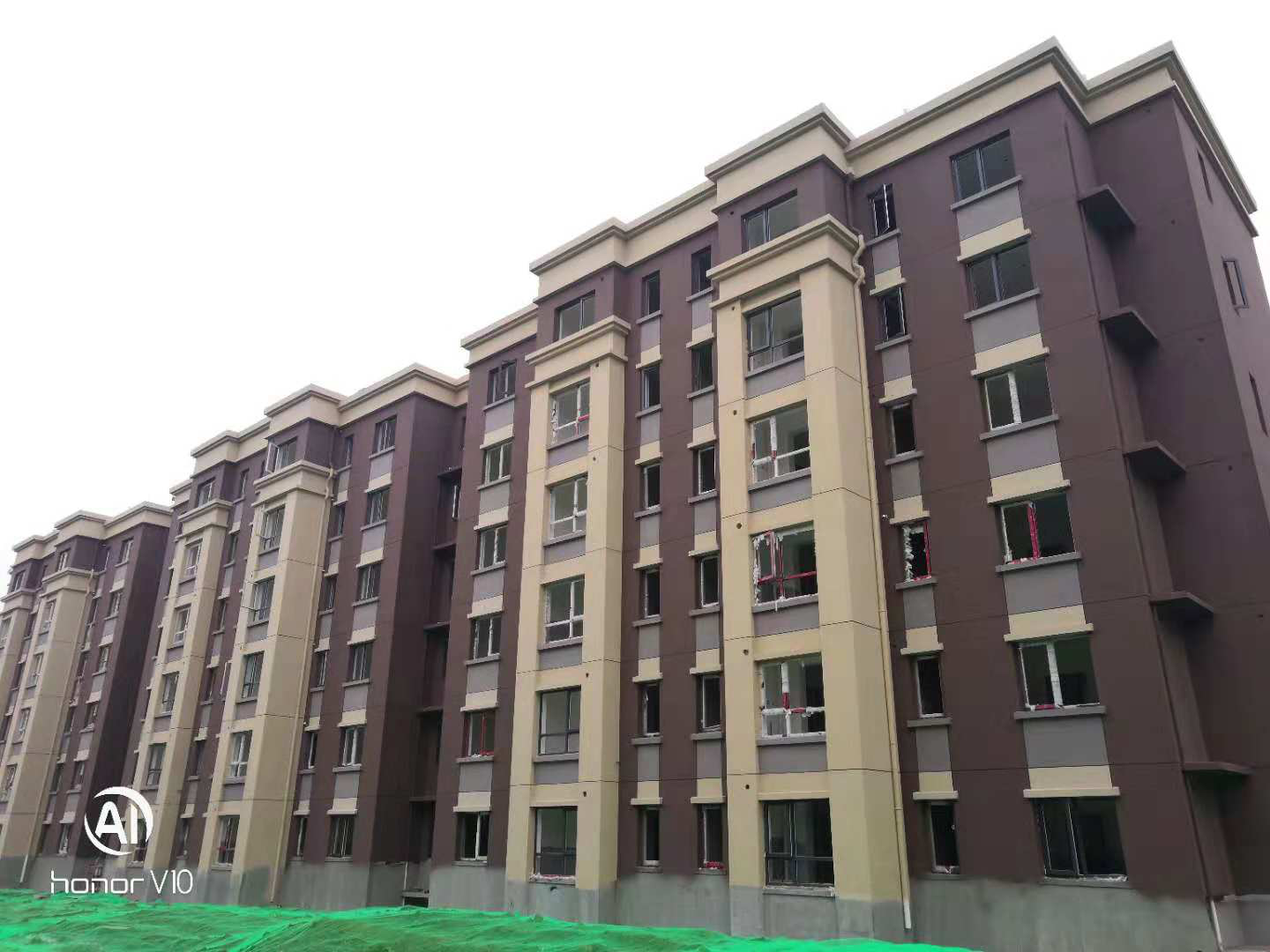

  截至11月15日项目1#-4#楼室内墙砖、地砖铺贴施工完成,外墙真石漆施工完成90%;5#-9#室内墙砖、地砖铺贴施工完成80%,外墙真石漆施工完成50%;10#-21#室内墙砖、地砖铺贴施工完成80%,外墙保温施工完成,开始外墙真石漆施工。室外工程进行管沟施工。

  空港阳光里棚户区改造(三期)项目位于广德路以东、布政路以西、景平大街以北,占地约为37亩。项目由安居置业有限公司建设,共287套,预计投资约为1.43亿元,全部来源于企业自筹,目前已全部到位。项目联系人为牟殿友,电话:186-2969-5696。

  截至11月15日项目1#、3#、5#、7#楼室内墙砖、地砖铺贴施工完成50%;2#、4#、6#、8#、9#楼室内墙砖、地砖铺贴施工完成;室外工程进行管沟施工。

空港阳光里棚户区改造(二期)项目

空港阳光里棚户区改造(三期)项目









空港幸福里小镇



    项目进展:

  空港幸福里棚户区改造(三期)B区项目位于国清大街以北、慈恩大街以南、天翼大道以东、安化路以西,占地约为101亩,分为B1和B2两个区域。项目由安居置业有限公司建设,共1448套,计划投资约为9.1亿元,全部来源于企业自筹,目前已全部到位。项目联系人为时震,电话:158-0291-9785。

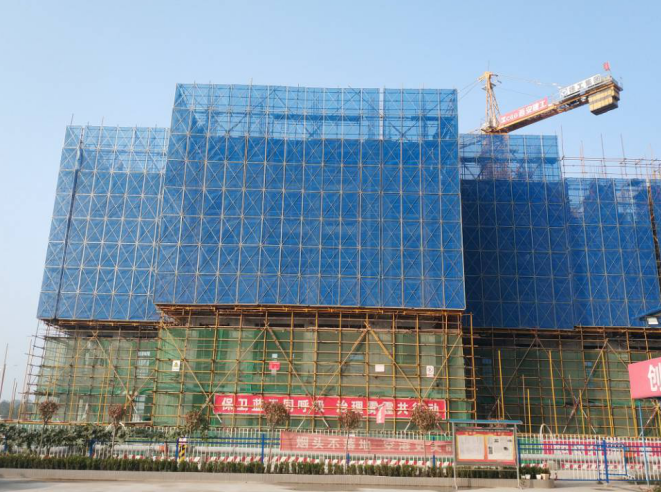

  截至11月15日项目B1区室外管网施工完成,室外道路施工完成,室外景观绿化施工完成95%;B2区主体结构平均施工至3层。

空港幸福里棚户区改造(四期)项目空港新城内,慈恩大街以南,延庆大街以北,安化路以东,安仁路以西,占地约为74亩。项目由安居置业有限公司建设,共932套,预计投资约为7.76亿元,全部来源于企业自筹,目前已全部到位。项目联系人为时震,电话:158-0291-9785。

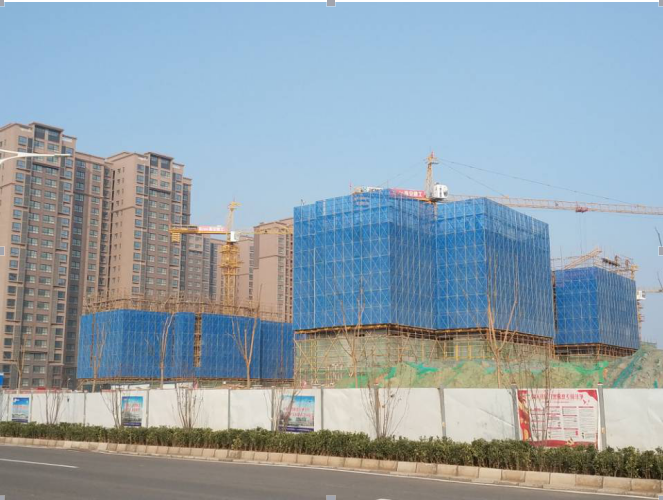

  截至11月15日项目7#楼工程桩施工完成80%,1#、2#、4#、5#楼进行基础施工,3#楼主体施工至五层,6#楼主体施工至一层。

空港幸福里棚改(三期)B区项目B1

空港幸福里棚改(三期)B区项目B2


空港幸福里棚改(四期)项目



空港花园小镇



  空港花园棚户区改造(二期)项目位于延平大街以北,信平大街以南,敦化路以西,万联大道以东,占地约为277亩,分为南区、北区两个区域。项目由安居置业有限公司建设,共1960套,预计投资约为10.77亿元,全部来源于企业自筹。其中,项目南区共852套,预计投资5.44亿元;项目北区共1108套,预计投资5.33亿元。项目联系人为牟殿友,电话:186-2969-5696。

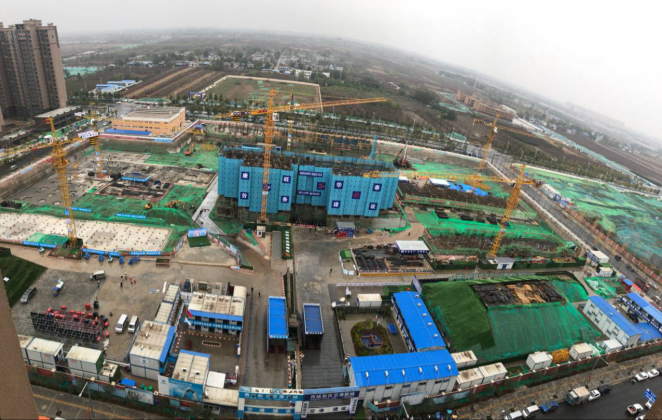

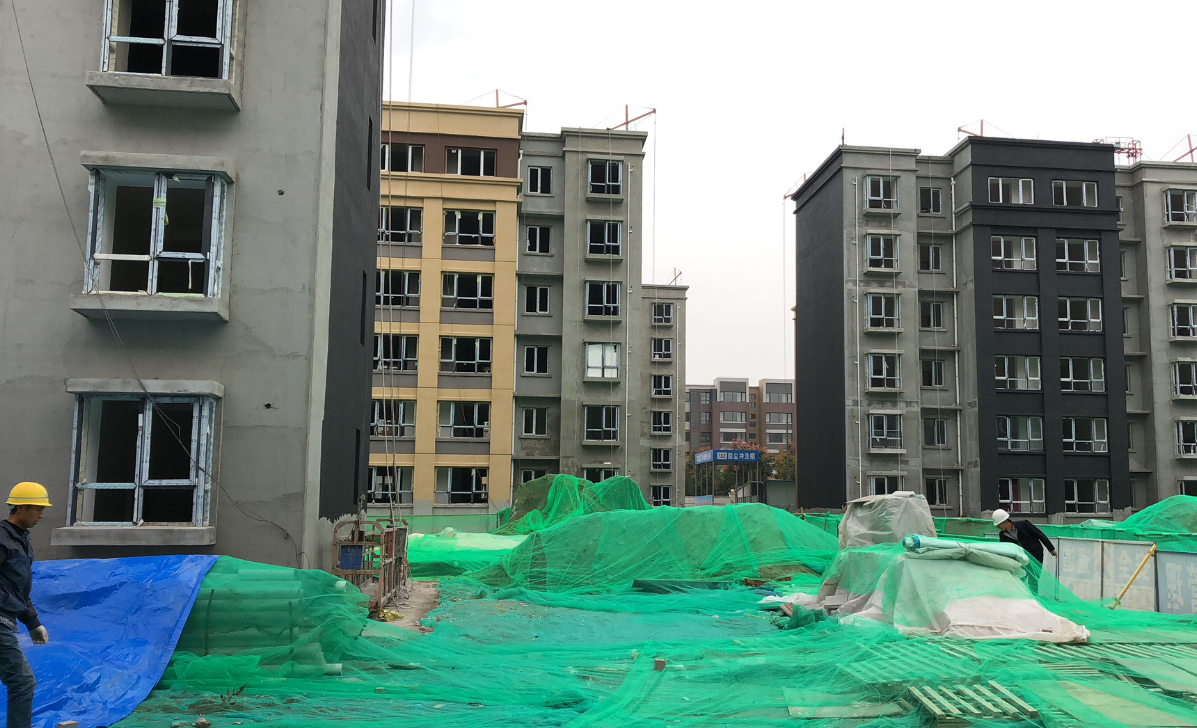

  截至11月15日项目南区19栋楼已完成桩基施工,12栋楼正在进行基础施工,7栋楼开始主体施工;项目北区完成监理单位招标工作,完成总包单位招标工作。



 空港花园二期项目南区



                                           陕西省西咸新区空港新城安居置业有限公司

                                                      2018年11月15日
